發布日期:2020年11月11日 | 來源: | 作者: | 閱讀: 次

1

預制構件安裝前對構件及安裝結合面的檢查不到位就可能出現兩類異常情況,一是構件無法安裝,譬如下層構件或現澆層伸出鋼筋位置偏差過大、灌漿套筒堵塞或不垂直、構件自身尺寸超差等都會(huì )造成構件無法安裝;二是構件不能安裝,譬如下層構件或現澆層伸出鋼筋過短,不能插到套筒的規定位置,鋼筋就無法形成可靠有效的連接,再譬如構件裂縫、缺棱掉角嚴重,都會(huì )造成構件不能安裝。

如何既快又好安裝預制混凝土構件

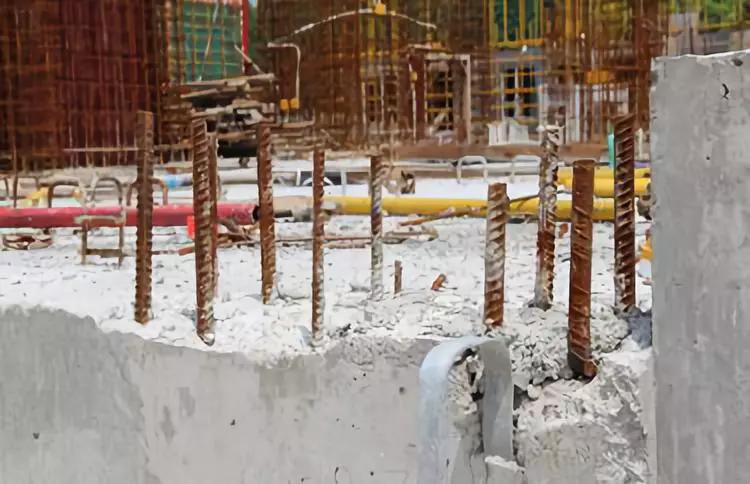

伸出鋼筋長短不一

疊合板吊裝時,如果獨立支撐系統不牢固,標高未進行嚴格控制,在疊合板吊裝完成后,就可能會(huì )造成疊合板底面四角標高超差,給建筑結構驗收及房屋裝修帶來很大麻煩;支撐不牢固還很有可能造成安全事故。那么,如何能做到既快又好地正確安裝預制混凝土構件呢?

2

首先,對預制構件安裝全過程進行嚴格把控,是保證預制構件安裝質量的前提,也是建造合格優質的裝配式混凝土建筑的基礎。

(1)預制構件進場檢查作業要點

預制構件到場后,需對預制構件規格、數量、尺寸、外觀質量及伸出鋼筋、預埋件、預留孔洞等進行檢查驗收。

如何既快又好安裝預制混凝土構件

預制樓梯預埋件檢查

2

預制構件表面應光潔平整,不得出現缺、角、蜂窩、麻面等嚴重質量缺陷。

如何既快又好安裝預制混凝土構件

預制構件表面出現蜂窩、夾渣等嚴重缺陷

(2)預制構件安裝前準備作業要點

1

安裝部位檢查。對預制構件所要連接鋼筋的規格、數量、位置、伸出長度進行檢查。還要檢查混凝土安裝結合面清理、鑿毛、濕潤等是否滿足要求。

如何既快又好安裝預制混凝土構件

伸出鋼筋定位模板

如何既快又好安裝預制混凝土構件

結合面清理、鑿毛和濕潤檢查

2

預制構件安裝控制線放線。根據施工圖紙彈出軸線及控制線;并根據施工樓層基準線和施工圖紙進行構件位置邊線的確定。對于構件邊線、中心線及標高控制線等定位標識應作明顯標記和區分。

如何既快又好安裝預制混凝土構件

預制構件位置邊線

(3)臨時支撐支設及拆除要點

1

豎向構件的上支點宜設置在預制構件高度2/3處;豎向構件支撐在地面上的支點,應使斜支撐與地面的水平夾角保持在45°至60°之間。

如何既快又好安裝預制混凝土構件

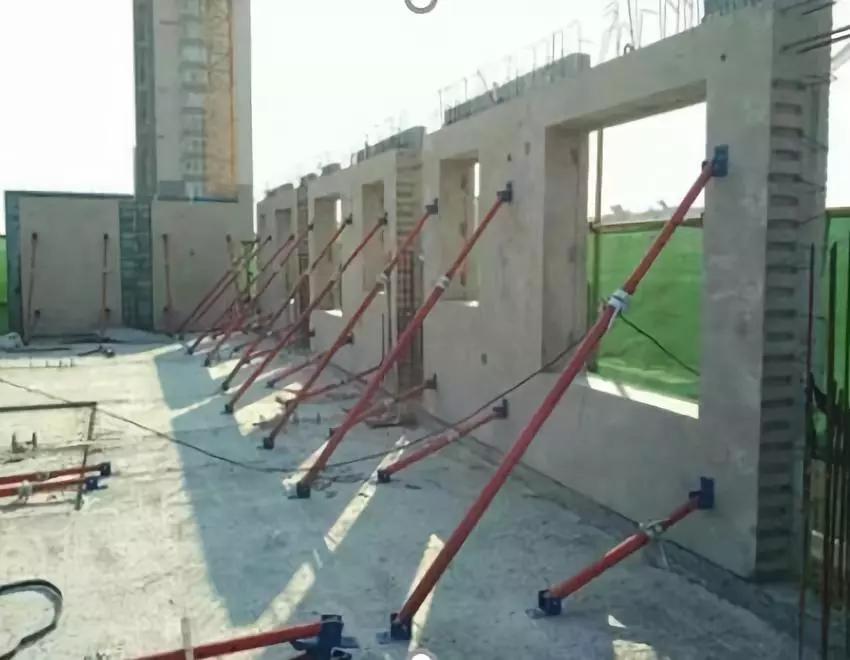

預制剪力墻板支撐體系

2

固定豎向預制構件斜支撐的地腳,優先采用預埋方式,并注意預埋位置的準確性。

如何既快又好安裝預制混凝土構件

疊合層預埋支撐地腳

3

水平構件獨立支撐的間距要嚴格控制,不得隨意加大支撐間距,并控制好獨立支撐離墻體的距離,保證整個體系的穩定性。

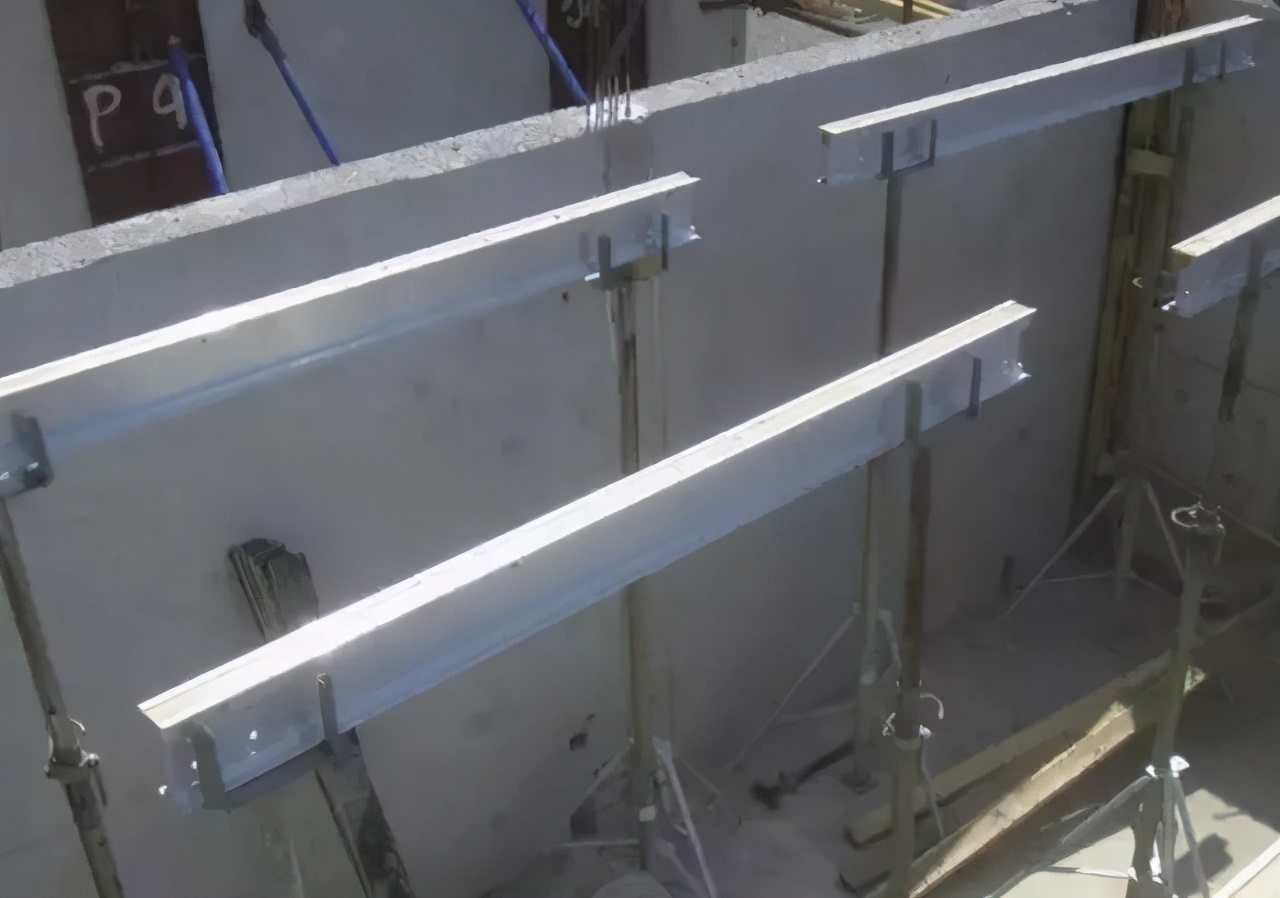

如何既快又好安裝預制混凝土構件

獨立支撐系統搭設

4

預制構件連接部位后澆混凝土及灌漿料的強度達到設計要求后,方可拆除臨時支撐系統。
